बालसिर्जना संवाददाता २० कात्तिक २०८०, सोमवार



२० कात्तिक, काठमाडौं । १४० मेगावाट जडित क्षमताको जलाशययुक्त तनहुँ जलविद्युत् आयोजनाको मुख्य बाँध निर्माणका लागि सेती नदी फर्काइएको छ ।

ऋषिङ गाउँपालिका–१ र व्यास नगरपालिका–५ सिमाना भएर बग्ने सेती नदीलाई १४० मिटर अग्लो कंक्रिट मुख्य बाँध निर्माणस्थलभन्दा माथिल्लो तटीय क्षेत्रबाट ६२६.९२ मिटर लामो सुरुङ निर्माण गरी फर्काइएको छ । डाइभर्सन सुरुङमार्फत फर्काइएको पानीलाई मुख्य बाँध निर्माणस्थलबाट तल्लो तटीय क्षेत्रमा पुनः सेती नदीमा खसालिएको छ ।

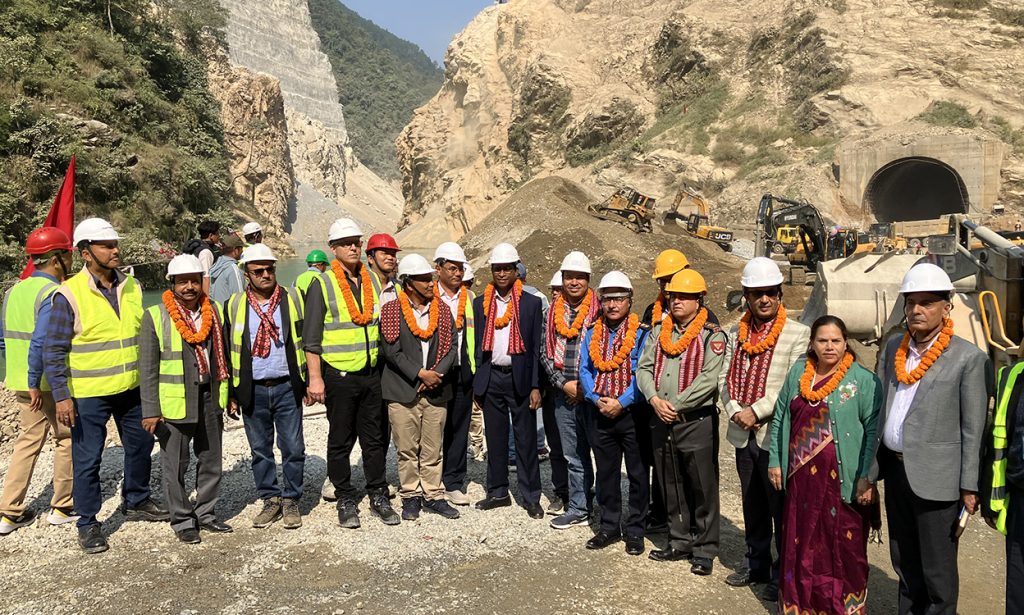

जिल्ला समन्वय समिति, तनहुँका प्रमुख शान्तिरमण वाग्ले, नेपाल विद्युत् प्राधिकरणका कार्यकारी निर्देशक एवम् तनहुँ हाइड्रोपावर लि.सञ्चालक समितिका अध्यक्ष कुलमान घिसिङ, तनहुँका प्रमुख जिल्ला अधिकारी छविलाल रिजाल र एसियाली विकास बैंकका वरिष्ठ निर्देशक (ऊर्जा) प्रियन्था विजयतुङ्गाले सोमबार बेलुन उडाएर नदी फर्काउने कामको शुभारम्भ गरेका हुन् ।

अब मुख्य बाँध निर्माण अवधिसम्मका लागि नदी फर्काउनका लागि करिब ४० मिटर अग्लो अस्थायी कंक्रिट बाँध निर्माण गरिने भएको छ । उक्त बाँध आगामी मनसुन सुरु हुनुभन्दा पहिले नै निर्माण सक्ने गरी काम भइरहेको छ ।

तनहुँका प्रमुख जिल्ला अधिकारी रिजालले तनहुँ जलविद्युतको प्रकृति, लागत, यसले सिर्जना गर्ने रोजगारीलगायतका आधारमा आयोजनालाई राष्ट्रिय गौरवको आयोजनाको रुपमा घोषणा गरिनु पर्ने बताए ।

एडीबीका बरिष्ठ निर्देशक (ऊर्जा) प्रियन्था विजयतुङ्गाले कालीगण्डकी जलविद्युत् निर्माण सम्पन्न भएपछि बैंकले तनहुँ जलविद्युतमा लगानी गरेको उल्लेख गर्दै आयोजनाले अवलम्बन गरेका सामाजिक र वातावरणीय सुरक्षणका क्रियाकलापलाई नमुनाको रुपमा दूधकोशी जलविद्युत् आयोजनामा लागू गर्न सकिने बताए ।

तनहुँ हाइड्रोपावर लिमिटेडका प्रबन्ध निर्देशक किरणकुमार श्रेष्ठले कुलेखानीपछि बन्न लागेको जलाशययुक्त तनहुँ जलविद्युत् आयोजनालाई तोकिएकै समयमा सम्पन्न गर्न सम्पूर्ण ध्यान केन्द्रीत गरिएको बताए ।

आयोजनाको मुख्य निर्माण कार्यलाई तीन प्याकेजमा विभाजन गरी काम भइरहेको छ । प्याकेज–१ अन्तर्गत १४० मिटर अग्लो बाँध निर्माणका लागि सोङ्ग दा कर्पोरेसन, भियतनाम–कालिका कन्सट्रक्सन प्रालि नेपाल जेभीसँगको ठेक्का सम्झौता १४ भदौ २०७८ देखि कार्यान्वयनमा आएको थियो ।

निर्माण व्यवसायीले हाल अर्को डाइसर्भन सुरुङ र मुख्य बाँध निर्माणका लागि सेती नदीको दायाँ तथा बायाँतर्फबाट पहाड (स्लोप) काट्ने कार्य गरिरहेको छ । उक्त कार्यको प्रगति करिब ५४ प्रतिशत छ । प्याकेज–१ को समग्र प्रगति २५ प्रतिशत छ ।

आयोजनाको सुरुङ, विद्युत गृह निर्माण र हाइड्रोमेकानिकल तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालन लगायतका प्याकेज–२ को निर्माण कार्यका लागि सिनो हाइड्रो कर्पोरेसन, चीनसँग १५ असोज २०७५मा खरिद सम्झौता भएको थियो ।

निर्माण सुपरिवेक्षण परामर्शदाताले खरिद सम्झौता बमोजिम निर्माण कार्य सुरु गर्न कार्यादेश जारी गरेपश्चात सिनो हाइड्रोले ६ माघ २०७५ देखि आयोजनास्थलमा परिचालित भई निर्माण कार्य जारी राखेको छ ।

भूमिगत विद्युतगृह खन्ने कार्य सम्पन्न गरी कंक्रिटिङ तथा टर्वाइनलगायतका उपकरणहरु जडान भइरहेको छ । टेलरेस सुरुङ निर्माण सम्पन्न भएको छ मुख्य सुरुङ खनिरहेको छ । यस प्याकेजको सिभिलतर्फको निर्माण प्रगति ७० प्रतिशतभन्दा बढी छ भने समग्र प्रगति करिब ४७ प्रतिशत छ ।

प्याकेज–३ अन्तर्गत दमौलीबाट चितवनको भरतपुरसम्म २२० केभीको डबल सर्किट प्रसारणलाइन निर्माणका केईसी इन्टरनेसनल लिमिटेड, भारतसँग १० पुस २०७५ मा भएको खरिद सम्झौता १० फागुन २०७५ मा कार्यान्वयनमा आएको थियो । ३४.७ किलोमिटर प्रसारणलाइनमा पर्ने ९४ वटा टावरमध्ये ६९ वटा टावरहरुको जग हालिएको छ भने ३३ वटा टावर खडा गरिएको छ । यस प्याकेजको समग्र निर्माण प्रगति ६९ प्रतिशत रहेको छ ।

आयोजनाको सामाजिक विकास कार्यक्रम अन्तर्गत तनहुँ जिल्लामा विद्युतीकरण गर्नका लागि नेपाल विद्युत् प्राधिकरणको आयोजना व्यवस्थापन निर्देशनालय मार्फत तनहुँ ग्रामीण विद्युतीकरण तथा वितरण प्रणाली सुदृढीकरण परियोजना सम्पन्न भएको छ ।

यसअन्तर्गत स्थानीय रुपमा विद्युत् आपूर्तिका लागि घिरिङ गाउँपालिका–४ र बन्दीपुर गाउँपालिका–६ मा ३३/११ केभीका दुईवटा सबस्टेसन निर्माण गरी सञ्चालनमा ल्याइएको छ ।

उक्त सबस्टेसनहरुसम्म विद्युत् पुर्‍याउनका लागि ३३ केभी लाइन निर्माण गरिएको छ । तनहुँ जिल्लाको विद्युत् आपूर्तिलाई पर्याप्त, भरपर्दो र गुणस्तरीय बनाउन विभिन्न ठाउँहरुमा विभिन्न क्षमताका वितरण ट्रान्सफर्मरहरु जडान र ११ केभी लाइन निर्माण गरिएको छ ।

कम्पनीको पूँजी संरचना तथा वित्तीय व्यवस्थापन आयोजनाको कुल लागत (प्रसारणलाइन, ग्रामीण विद्युतीकरण तथा निर्माण अवधिको व्याज समेत) ५० करोड ५० लाख अमेरिकी डलरको लागि एडीबीले १५ करोड, जापान अन्तर्राष्ट्रिय सहयोग नियोग (जाईका)ले १८ करोड ४० लाख, युरोपियन लगानी बैंकले ८ करोड ५० लाख र नेपाल सरकार/नेपाल विद्युत् प्राधिकरणले ८ करोड ६० लाख डलर व्यहोर्ने गरी वित्तीय व्यवस्थापन गरिएको छ ।
